工程部现场检查上海项目!全力以赴实现履约目标,做好上海项目部重心

二〇二〇年六月四日,公司工程管理部一行4人来到上海生物单克隆PD-1、PDL-1产业化项目部项目现场检查工作,历经一天从现场到内业资料的检查后,项目经理王永庆专题做了进展汇报。通过多种形式,对项目的计划、运营、技术、质量、安全、生产、合约、法务等工作进行了沟通和交流。

结合施工现场实际情况,通过会议深度认真研讨明确了今后一个时期项目的工作重点和方向:

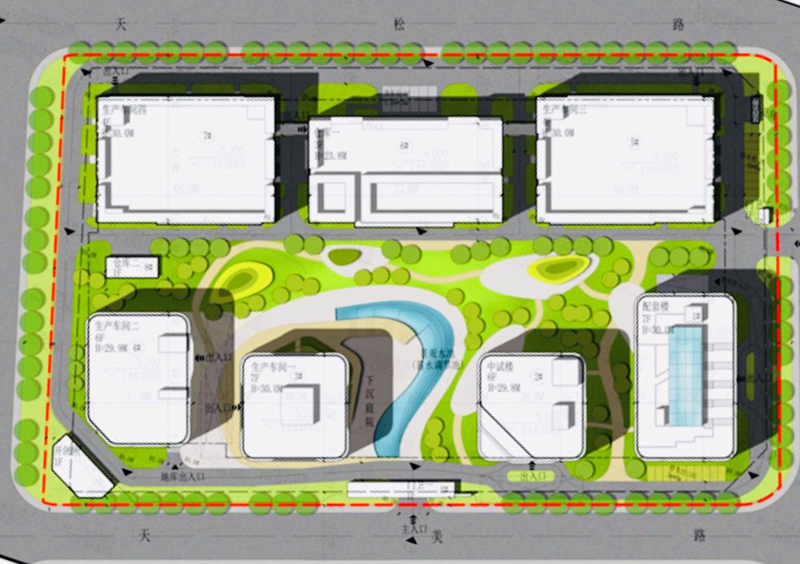

  • 梳理整体施工部署;整体分成两个流水段,明确4/5/6/7#楼的第一流水段本月下旬出正负零,10月下旬全面封顶,春节前交付;力争第二流水段于2021年7月交付。

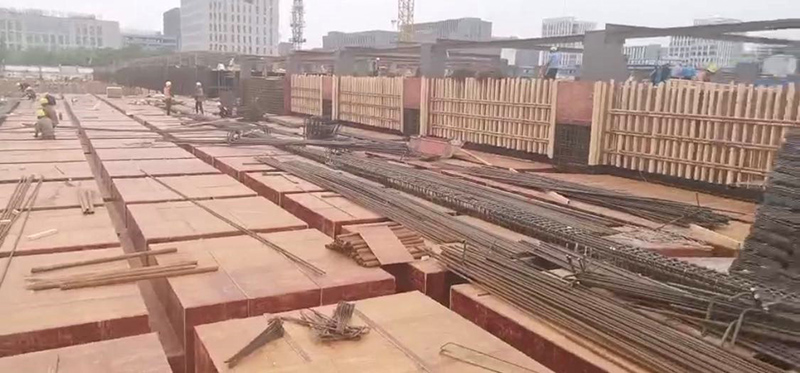

  • 明确生产要素前提;钢筋、模板、钢构、水电主材的需用量精细测算,土建、水电劳动力动态调配,二次结构、装修、消防及时招定标,督促设计图纸变更落地,为实现履约目标做实前提工作。

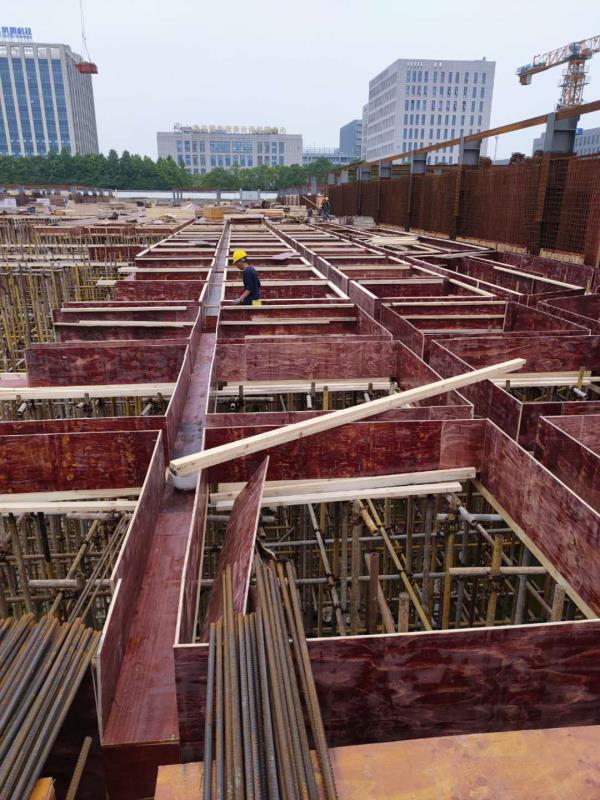

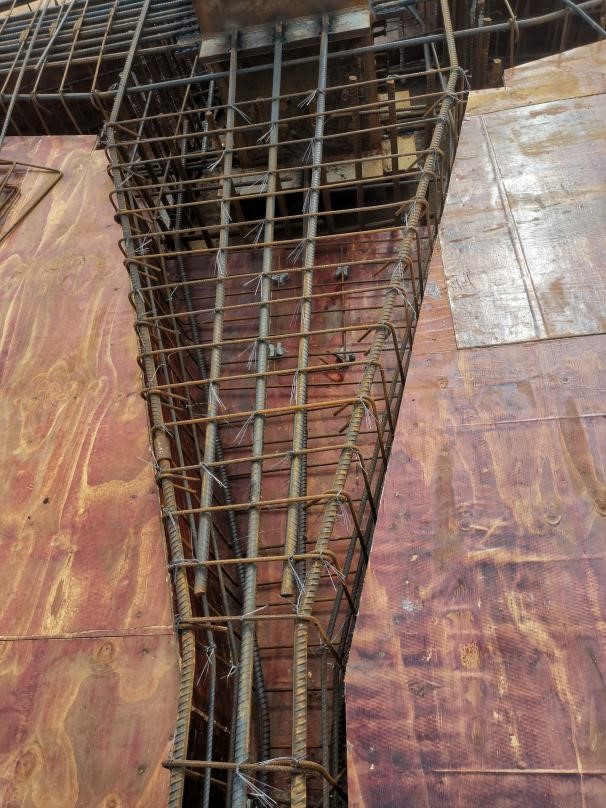

  • 结构质量重点环节;主体钢结构、钢骨钢筋砼结构工艺难度大、规模体量大、施工有效场地小等难点,采取有效措施,加强主体梁柱核心区节点施工质量的控制。

  • 通过一上午的现场认真检查和下午四个半小时的研讨会议,大家总结:公司和项目一起上下齐抓共管,全力实现项目履约目标,把“全面盯紧生产要素,狠抓结构要点质量,确保分段节点工期,打好资金回笼基础”,作为今后一个时期上海项目部的工作重心。

返回公司新闻
